上海烟草集团北京卷烟厂后勤保障设施布局调整项目施工进展情况
时间:2018年10月19日 14:26
作者:张健凯
光阴似箭,岁月如梭,不知不觉,上海烟草项目施工已进入尾声。回顾整个施工过程 ,困难重重,由于受通州区住建委强制性停工令的影响,本项目在2017年后半年进展得并不是很顺利,但是在2018年复工初始阶段,我们便铆足了劲头,矢志不渝得坚持一条原则“效率为生产力”,如今我们仿佛见到了成功的曙光,听到了胜利的凯歌。现就本项目整体进展情况回顾一下:
1、2017年6月份我方管理人员开始入住现场,进行施工前期各方面规划准备工作。
2、2017年8月7日北京市住房和城乡建设委员会签发了建筑工程施工许可证,编号[2017]施装字0574号110100201708070103并报请北京市通州区建委注册监督。
3、2017年8月22日监理下发开工令后正式开始施工。

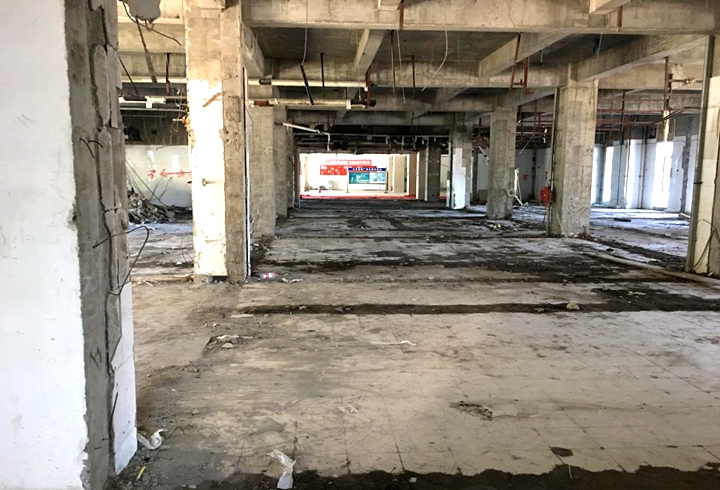

4、2017年9月中旬,我方完成施工现场所有拆除工作。
5、2017年11月25日,受通州区住建委强烈停工要求影响,本项目不得不暂停一切施工,现场管理人员做好停工期间各项总结工作及复工后的筹划工作。
6、2018年4月初,工现场恢复施工,我方及时重排各专业施工进度计划,终于在4月20日完成所有墙体施工。

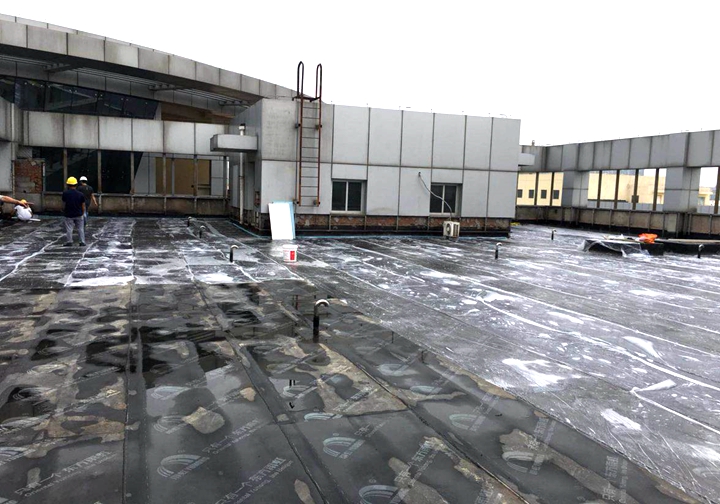

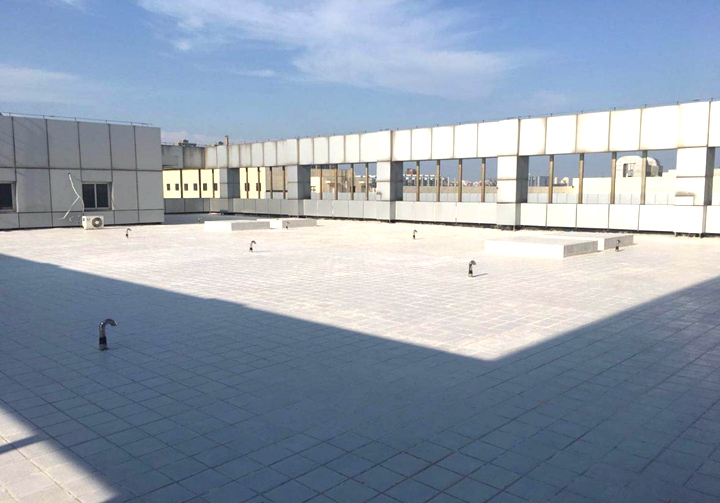

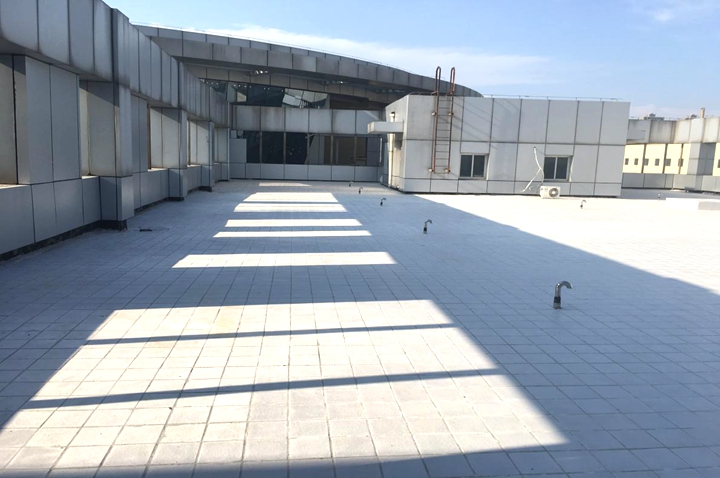

7、在保证施工质量的前提下,施工进度持续稳定推进。2018年6月20日屋面防水、保护层施工完成。7月中旬,屋面施工全部完成。

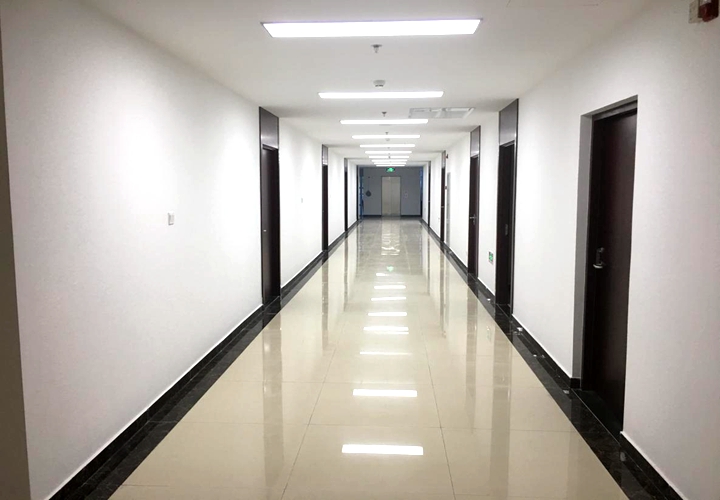

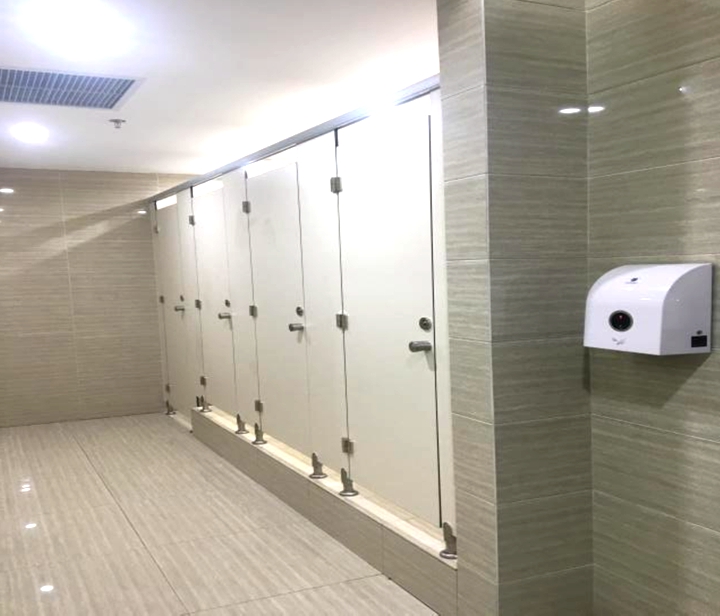

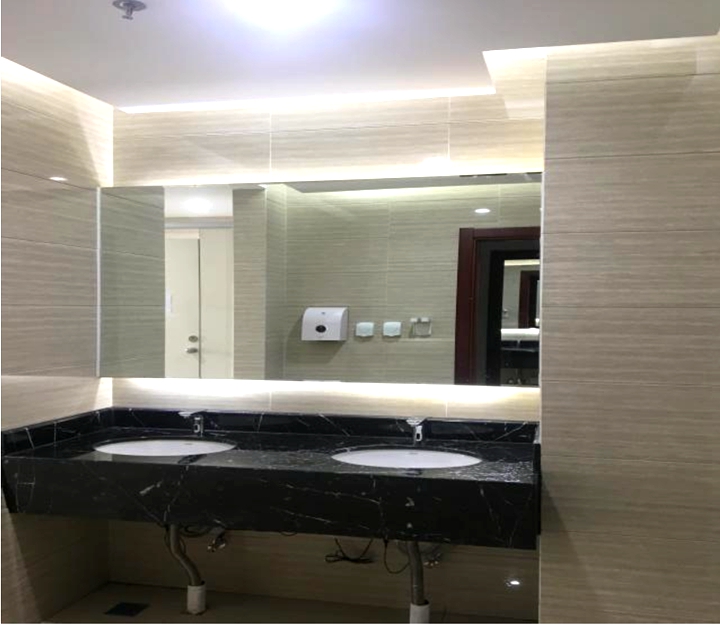

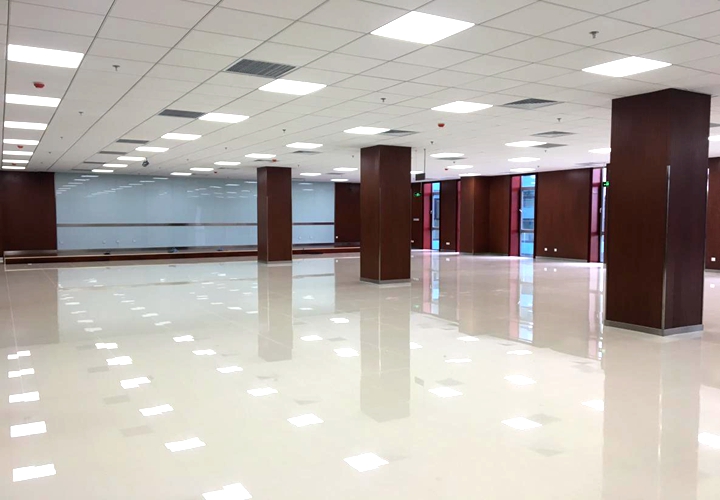

8、2018年7月24日完成室内所有地面、吊顶、墙面面层施工,局部开始修补收尾。
9、经过不懈努力,本项目终于在2018年8月9日进入预验收阶段,经监理、施工单位进行工程预验收。在预验收检查过程中现场还存在一些细节问题需进行修补调整。

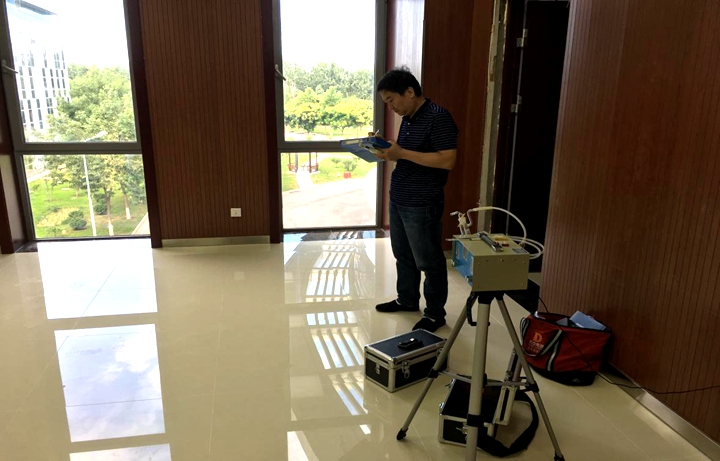

10、2018年8月15日,现场进行室内环境检测。

11、目前我方正在安排施工队伍对预验收存在的问题进行整改。同时,我方各专业正在进行竣工图编排、竣工资料组卷等工作,后续还会及时启动各专业结算工作。
12、计划8月底之前完成消电检、消防验收及正式四方验收工作。
能取得今天的成绩,跟项目所有管理人员流下的汗水是密不可分的,我们一定会善始善终,将后续所有工作完善至极,给公司一百个放心的同时,也自己一个满意的答卷!
